洁净室的性能测试和综合评价
技术业务张经理:139-1328-9739

新闻中心

洁净室的性能测试和综合评价

洁净室的性能测试和综合评价
在风量调整和联动调试的基础上,洁净室空调净化系统以及为其服务的所有系统,均处于正常运行状态。接着进行洁净室的性能测试和综合评价。
洁净室性能测试内容包括:

洁净度测试、风量测试、正压测试、风速测试(单向流洁净室 )温度、相对湿度测试、噪声测试等。


单机试车

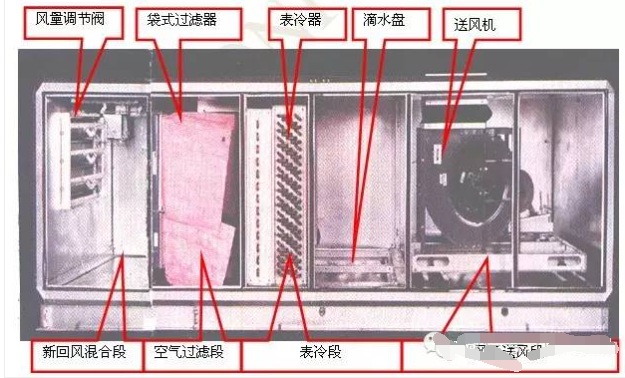

单机试车是对工程中的所有的设备、配件等单体进行试车。单机试车的目的是对这些设备、配件的安装质量和产品出厂质量的检查和考核。单机试车的主要内容有:水、电先行。即首先对供水供电的设备和系统进行检查和考核。如水泵、变压器、配电箱、开关等。要保证供水、供电的正常、可靠。进而,对供冷设备(冷冻机、冷却塔、冷冻水泵、冷却水等)、供热设备(锅炉、换热器、热水泵等)、空调设备(表面冷却器、加热器、加湿器、过滤器、风机等)、自动控制设备、仪表、阀门以及各系统的配件进行单体考核。看是否能满足设计要求和正常运行。尤其对转动设备如风机、水泵要试转看是否运转平稳,有无杂音和碰撞和反转现象;用电设备接线是否正确;冷冻机和锅炉是否能达到设计要求;空调器中表冷器的降温去湿能力、加湿器的加湿能力等等进行单体检查、考核。如果出现故障和发现问题,应立即排除。对于大型设备如冷冻机、锅炉、空调器等(尤其是进口设备)在单机试车时要有生产厂家的调试人员现场指导或由生产厂家负责试车,待运转正常后再移交给使用单位。单机试车为联动调试做好各个单体设备的准备工作。


联动调试
联动调试一般情况下分为两个阶段进行,即风量分配阶段和联动调试阶段。
风量分配

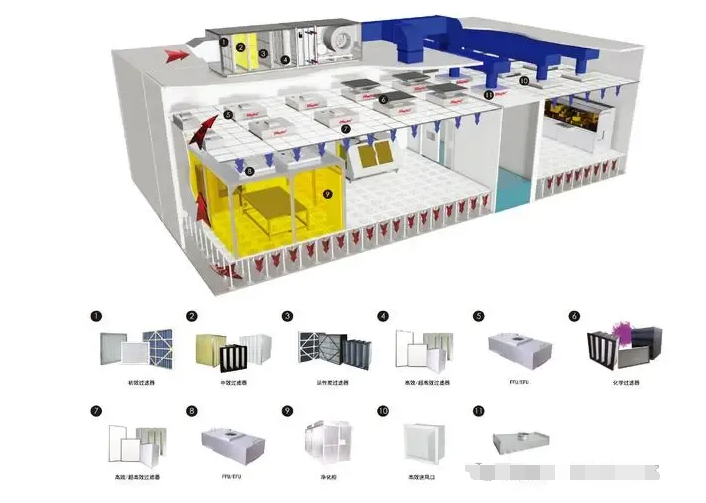

风量分配即将各个洁净室的送风量、回风量、新风量、排风量全部按设计要求调整到设计风量。因为一个洁净厂房可能有多个空调送风系统和排风系统,或一个空调送风系统要负担多个洁净室的送风。因此,风量分配调试工作是一项工作量大、时间长、耐心细致的工作。风量分配调试工作也是整个调试工作的重点工作。常用的风量分配调试方法采用标准风口法。

标准风口法:一个洁净室可能有几个、几十个空调送风口、回风口。因为它们之间都是相通的,当调整某一个风口送风的风量时其他送风口的风量也会跟其变化。因此,采用标准风口法。所谓标准风口法,就是在风量分配之前,将所有阀门都开到大的情况下,在所有的送风口这中找到不利的送风口(送风量小的送风口),将此风口作为标准风口。在标准风口上设一监测仪表,随时测试标准风口的风量变化。然后调整其它所有风口风量。因为调整任何一个风口风量时,都会影响已调整过的风口的风量的变化;因此,在调整任何一个风口风量时,都要以标准风口当时风量为参照风量,使所有被调风口的风量均随标准风口的风量变化而同步变化。当一个净化空调系统负责多个洁净室空调时,调试要以洁净室为单位由末端向总干管方向进行,对各洁净室首先调整其送风量的相对关系量,然后,再用系统的总阀门来将每个送风口,每个洁净室的送风量都调整为真实的设计送风量。


(2)联动调试
联动调试在风量调整和单机试车后进行。联动调试就将净化空调系统和为净化空调系统服务的所有系统即:供冷系统(冷冻机、冷却塔、水泵以及供冷系统上所有的配件)、供热系统(锅炉、水泵以及供热系统上所有配件)、供电系统(配电箱、变频器……)和自动控制系统全部投入运行,考核各系统的综合性能和联动性能。必要时,在洁净室内人为的设置一定量的负荷,考核温、湿度探头、中间仪表和执行机构的联动是否敏感、协调;考核温、湿度探头是否准确,精度是否合格。

{版权声明}:


本站发布的有些文章部分内容来源于互联网。如有侵权,请联系我们,我们会尽快删除。

联系我们

联系人:张小姐

手机:18914909236

电话:张小姐189-1490-9236

邮箱:cracsales08@cracfilter.com

地址: 江苏省苏州昆山市巴城镇石牌工业区相石路998号
